Заливка ЖБИ или любой другой строительной конструкции предполагает использование изделия – опалубка для бетона. Без опалубки невозможно: строительство фундамента, обустройство перекрытия, возведение колонны и даже заливка таких неприхотливых конструкций как садовая дорожка или отмостка вокруг фундамента частного здания.
На данный момент времени строителями эксплуатируются более 20-ти видов опалубки для бетона. Однако все без исключения виды опалубки выполняют одну функцию, заключающуюся в создании условий для схватывания и твердения жидкого строительного материала в рамках и габаритах заданной проектом формы.
«Согран» занимается арендой, продажей и выкупом опалубочных систем. Мы работаем с новой, trade-in и б/у опалубкой известных производителей — Doka, Peri, NOE, Huennebeck, Мекос, Гелиос, Агрисовгаз, Крамос, Гамма, ПСК Дельта.
- Качественная опалубка в аренду от 185 RUB. Подбираем оборудование и рассчитываем любые объемы, чтобы вы обошлись минимальным комплектом.
- Покупка опалубки за 50% стоимости. Арендовать оборудование у нас выгоднее, чем покупать, но при необходимости можно совместить оба варианта.
Классификация и виды опалубки
Опалубка под бетон классифицируется в соответствии с требованиями ГОСТ Р 52085-2003 по следующим признакам:
- Вид возводимой конструкции: вертикальные (колонны, стены, фундаменты) или горизонтальные (перекрытия, площадки, пролеты мостовых переходов).
- Конструкция: гибкая опалубка для бетона, блочная, щитовая, скользящая, пневматическая, несъемная опалубка из бетона, подъемно-переставная.
- Материал конструкции: металлический (сталь или алюминий), пластиковый, деревянный, комбинированный.
- Возможность использовать при различных температурах воздуха: утепленная, обычная, греющая и комбинированная.
- Оборачиваемость: разовая и многоразовая.
Очень важный признак не оговоренный требованиями ГОСТ Р 52085-2003 – происхождение конструкции: опалубка изготовленная промышленным способом и опалубка изготовленная своими руками.
Современные строительные организации используют готовый многоразовый «продукт» промышленного производства. Частные застройщики, за редким исключением, изготавливают одноразовую опалубку для бетона своими руками из подручных материалов: деревянных брусков, досок и листового железа.
Правила заливки опалубки
Рассмотрим распространенные виды бетонных работ в частном строительстве, для которых можно изготовить опалубку своими силами:
- Заливка отмостки, садовой дорожки, площадки для автомобиля и другие подобные «горизонтальные» бетонные работы могут быть выполнены в опалубку из нового или б/ушного красного кирпича. Опалубка из кирпича для заливки бетона выкладывается по контуру будущей конструкции в неглубокую траншею (50-60 мм) по строительному уровню. Пространство между кирпичными «контурами» заливается бетоном. При этом кирпич остается в траншее и выполняет функцию защиты контуров бетонной конструкции от разрушения.

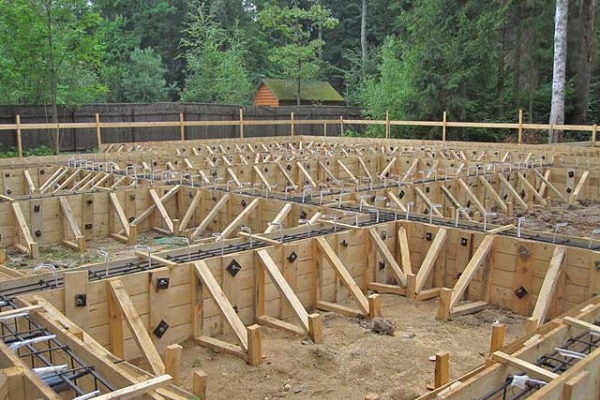

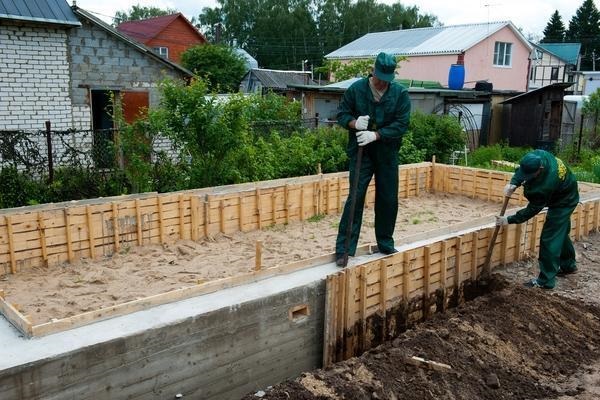

- Заливка фундамента здания. Как правило, это ленточный фундамент, заливаемый в траншею соответствующей глубины и ширины. В этом случае, функцию основной опалубки выполняют стенки траншеи. Если же по тем или иным причинам требуется поднять верхний срез фундамента над нулевой точкой (поверхность грунта) производится заливка бетона в опалубку, изготовленную из досок толщиной не менее 25 мм и брусков 40х40 или 50х50 мм. Из досок и брусков сколачиваются щиты. Щиты устанавливаются по внешнему и внутреннему периметру фундамента, связываются между собой стальными шпильками. Выполняется работа по заливке бетона. Когда снимать опалубку после заливки бетона «скажет» температура воздуха. При температуре воздуха 20-25 градусов Цельсия – конструкцию разбирают через 3-4 суток. При температуре 5-10 градусов распалубка производится через 7-10 суток.

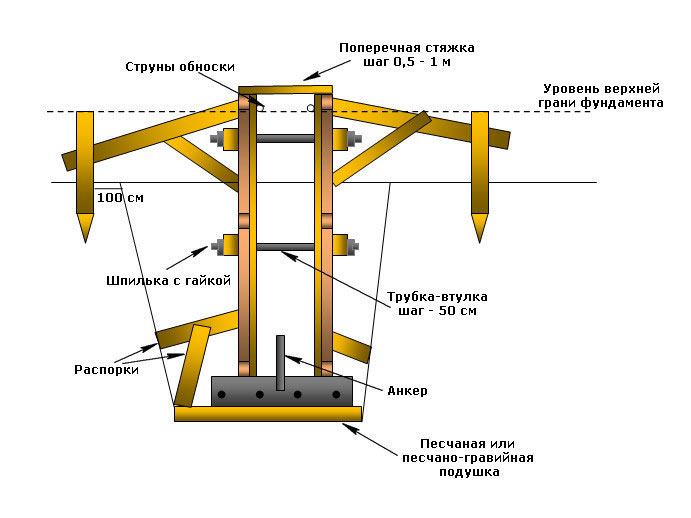

- Заливка бетонных стен. В этом случае используется самодельная переставная опалубка из деревянных щитов высотой около 70 см, опираемая сначала цоколь здания. После заливки и схватывания первого «пояса», шиты, переставляют выше и опирают уже на залитый «пояс», и так до «выгонки» всех стен. Внешний щитовой пояс соединяется с внутренним поясом при помощи двух рядов стальных резьбовых переставных шпилек. При этом нижний ряд шпилек выполняет функцию опоры на цоколь и очередные «пояса» стены.
- Заливка перекрытия. Самодельная опалубка для заливки плиты перекрытия состоит из двух конструкций. Это деревянные щиты, закрепленные тем или иным способом по наружному периметру стен и дополнительный горизонтально расположенный деревянный щит, выставленный внутри помещения на высоту потолка при помощи мощных бревен. Это достаточно сложная, но имеющая право на жизнь конструкция. Основная проблема – правильно и надежно выставить горизонтальный щит. В противном случае он либо упадет под грузом бетона, либо разрушится.
Когда можно снять опалубку после заливки бетона?
Как уже было сказано, ответ на этот вопрос кроется в зависимости времени схватывания и твердения бетона от температуры окружающего воздуха. Как известно при понижении температуры до 5 градусов Цельсия процесс схватывания и твердения материала существенно замедляется, а при понижении до температуры 0 градусов Цельсия и ниже практически останавливается.
Действующий нормативный документ СНиП 3.03.01-87 отвечает на вопрос через сколько снимать опалубку с бетона следующим образом – «При достижении 50-70% прочности конструкции» (кроме плит перекрытия).
Так как частному застройщику будет проблематично определять точку достижения 50-70% прочности, ответим на вопрос когда снимают опалубку с бетона двумя таблицами для вертикальных (фундамент, колонна, стена)и горизонтальных конструкций (плиты перекрытия).
Таблица для вертикальных конструкций
Среднесуточная температура воздуха, С° | Минимальный срок демонтажа опалубки, сутки |
35 | 2 |
30 | 2,5 |
25 | 3 |
20 | 4 |
15 | 5 |
10 | 7 |
5 | 10 |
1 | 15 |
Таблица для горизонтальных конструкций
Среднесуточная температура воздуха, С° | Минимальный срок демонтажа опалубки, сутки |
35 | 4 |
30 | 5 |
25 | 6 |
20 | 7 |
15 | 9 |
10 | 15 |
5 | 21 |
1 | 28 |
Анализ таблиц, в том числе отвечает на распространенный вопрос застройщиков – когда снимать опалубку после заливки бетона летом? Это минимальные сроки, находящиеся во временных рамках 72-96 часов после окончания бетонных работ.
Подводя черту, необходимо акцентирования внимание читателей на вопросе: rак заливать бетон в опалубке? Очень важный и необходимый момент. Заливку бетона в опалубку ведут при обязательном штыковании каждой очередной порции, а лучше все с вибрированием стенок опалубки.
